宜昌市港窑路夷陵区段道路工程PPP项目可行性研究报告
思瀚产业研究院    2022-11-10

(一)项目的必要性分析

1、建筑行业持续稳定增长

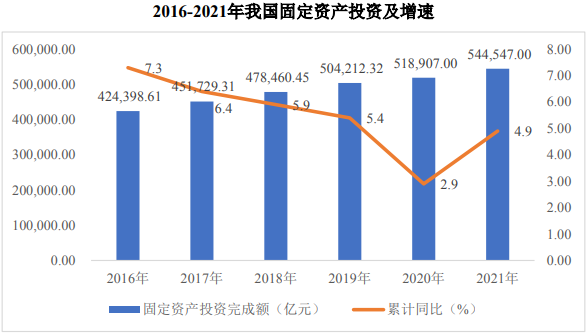

建筑业是我国国民经济的重要物质生产部门,与整个国家经济的发展、人民生活的改善有着密切的关系,而建筑行业的发展速度与固定资产投资增速密切相关。近年来我国固定资产投资额及增速情况如下:

数据来源:国家统计局

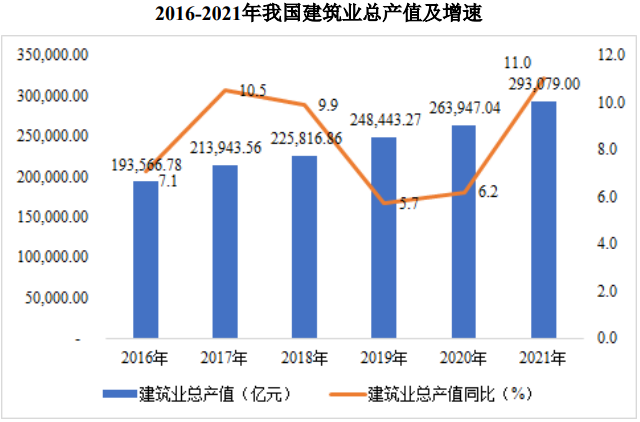

固定资产投资的持续增长推动了我国建筑业的快速发展。2021年3月,全国人大通过了关于国民经济和社会发展第十四个五年规划和2035年远景目标纲要的决议,提到“推进新型城市建设,推广绿色建材、装配式建筑和钢结构住宅,建设低碳城市”。2016年至2021年,我国建筑业总产值及同比增速变化如下。

数据来源:国家统计局

2、公司业务规模持续增加需要充足的资金支持

2018年以来,公司新签合同规模增速持续保持在10%以上。2020年,公司新签合同金额首次突破千亿规模,新签合同金额为1,099亿元,2021年公司新签合同金额达到1,241亿元,新签合同金额持续增长。建筑行业属于资金密集型行业,随着公司业务规模的持续增长,为保证公司新签项目稳步建设,公司存在一定的资金需求。

3、PPP项目模式和EPC项目模式是建筑企业发展的重要途径

随着国内建筑施工市场环境的变化,依靠传统投标模式获取施工任务已无法满足建筑企业做强做大的发展需要。与此同时,以投资带动项目建设的PPP项目模式以及集勘测设计、项目施工和设备采购集成化、统一化的工程总承包(EPC)模式成为支撑建筑企业跨越式发展的重要途径。

PPP模式下,建筑企业参与项目实施的全过程,包括项目投资、建设、运营等多个阶段。建筑企业由原来单一的施工承包商向投资商、施工承包商、运维服务商等角色转变。全过程参与基础设施建设,更有助于建筑企业实现投资、建设、运营一体化、向上下游产业链延伸扩张的目标。

EPC模式下,建筑企业作为总承包方将实施阶段的三个主要工作即勘测设计、项目施工和设备采购“集成化、统一化”,通过科学合理的组织工程建设的全过程、整合产业链上下游的分工协作,解决过去工程建设切块分割、碎片化管理问题,从而降低工作成本,提高工作效率,保证工作质量。

(二)项目的可行性分析

1、具备丰富的工程施工建设项目经验

公司是我国核电工程建设领域历史最久、规模最大、专业一体化程度最高的企业,也是国内唯一一家连续37年不间断从事核电工程建设的企业。公司作为我国核电工程建设龙头企业,自成立至今一直代表着我国核电工程建设的最高水平。

依托在核电工程建设领域积累的优势,利用核电工程严格的质保体系和技术实力,公司在工业与民用工程建设领域实现了快速发展。报告期内,公司积极搭建市场开发合作平台,拓展基础设施、能源环保等领域,完成一批具有代表性的项目,市场竞争力和影响力不断增强,具备丰富的工程建设项目经验。

公司坚持以市场为导向,以国家重大科研项目为依托,紧密围绕公司主营业务和发展战略,加大科研投入、加强体系和平台建设、完善科技成果管理和转化机制。公司的科研投入和科研体系保证了公司的技术水平始终处于行业领先地位,为公司持续发展提供了强有力的专业支持。

截至2022年9月20日,公司有效专利总量超过1,900件,其中发明专利386项。我国核电行业首个自主研制的窄间隙氩弧焊接机器人突破了“卡脖子”关键技术,实现了核电关键核心建造装备的自主化。15项自动焊技术和智能焊接装备实现在核工程项目的全覆盖。

3、积累了良好的品牌效应和市场赞誉

借助资本市场的宣传效应,公司紧紧围绕国家重大区域发展战略进行业务扩展。随着“一带一路”建设、京津冀协同发展、长江经济带建设、雄安新区建设等战略的深入实施,公司持续深化与各地方政府深度交流,签署了一系列的战略合作协议,积累了良好的品牌效应和市场赞誉。

(一)投资项目的基本情况

1、项目概况

该工程由港窑路夷陵区段主线工程、东城大道南延线、姜平路连接线等3个子工程组成,建设内容包括道路、桥涵、隧道、交通、给排水、管线、电气、绿化等。具体情况如下:

(1)港窑路夷陵区段主线工程。该工程起于港窑路夷陵区与西陵区交界处(李家冲),止于宜黄一线公路(姜家湾村青龙咀附近),道路长11.2公里,城市快速路,设计时速80km/h,宽30至50米,其中工程起点至东方大道段主线宽30米,双向六车道;东方大道至宜黄一级公路段宽50米,主线双向六车道。辅道双向四车道。该工程设立交6座(一般互通立交3座,菱形互通立交3座),分离式山岭隧道1座(左洞208米,右洞226米),明挖隧道1座长200米,桥梁8座长1584.8米。

(2)东城大道南延线工程。该工程起点为郭家湾居民点附近顺接现状东城大道,终点接港窑路叶家冲喇叭立交,道路长1.08公里,红线宽26米,双向四车道,城市次干路,设计速度40km/h。设置分离式山岭隧道1座(左洞267米,右洞271米),喇叭型互通立交1座。

(3)姜平路连接线工程。该工程起点为姜平路与夷兴大道交叉口,终点接港窑路杨家场菱形立交,道路长0.878公里,红线宽26米,双向四车道,城市次干路,设计速度40km/h。设置桥梁1座长75米。

2、项目投资情况

本项目计划总投资金额为234,499万元,本次拟使用募集资金投入114,143.03万元。

3、工程管理模式

本项目采用PPP方式建设。公司与政府出资方代表共同出资成立项目公司,由项目公司具体负责PPP项目的建设及运营维护等工作。

本项目特许经营期包括建设期和运营期,其中各子项目的建设期为3年,运营期为12年。

4、项目审批情况

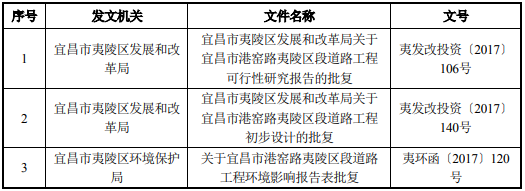

本项目已被列入财政部政府和社会资本合作中心的PPP综合信息平台系统项目库。本项目已取得的资格文件具体情况如下:

5、经济效益测算

经测算,本项目投资收益率为7.33%,具有良好的经济效益。

此报告为正式摘取部分,需编制政府立项、银行贷款、投资决策等用途可行性研究报告咨询思瀚产业研究院。

来源: 思瀚产业研究院 中国核建

免责声明:
1.本站部分文章为转载,其目的在于传播更多信息,我们不对其准确性、完整性、及时性、有效性和适用性等任何的陈述和保证。本文仅代表作者本人观点,并不代表本网赞同其观点和对其真实性负责。
2.思瀚研究院一贯高度重视知识产权保护并遵守中国各项知识产权法律。如涉及文章内容、版权等问题,我们将及时沟通与处理。
