目前,动力电池技术路线主要分为磷酸铁锂、三元材料,其使用场景各有不同,不存在技术上的优劣替代关系。其中,磷酸铁锂电池凭借较高的安全性能和出色的循环性能,早期主要应用于新能源商用车,在近几年,乘用车磷酸铁锂电池出货量亦快速增长;三元材料电池凭借能量密度高的优势,主要应用于新能源乘用车。长期来看,在动力电池市场中,磷酸铁锂、三元材料两种技 术路线将并存发展。
根据高工锂电统计,2019、2020 年和 2021 年新能源乘用车装机量中,三元材料电池装机量占比分别为 89%、82%和 60%,而磷酸铁锂电池装机量占比分别为 4%、15%和 40%,磷酸铁锂电池占比大幅增长。2022 年 1-6 月新能源乘用车装机量中,三元材料和磷酸铁锂电池装机量占比分别为 49%和 51%,磷酸铁锂电池占比超过三元电池。
新能源乘用车快速发展的同时,业界对其安全性关注度也日益提高,相比三元材料电池,磷酸铁锂电池的安全性能更为优异。 随着宁德时代 CTP 技术以及比亚迪刀片电池技术等新技术的推广应用,磷酸铁锂电池性能大幅提升,成本优势进一步凸显。此外,随着补贴逐步退坡,新能 源汽车行业即将步入无补贴时代,各企业将愈加关注成本控制。因此,兼具安全性能和成本优势的磷酸铁锂电池在未来新能源乘用车上的应用比例有望进一步提升。
1、项目概况
本建设项目主要包括“四川裕能三期年产 6 万吨磷酸铁锂项目”和“四川裕能四期年产 6 万吨磷酸铁锂项目”,项目的实施主体为公司子公司四川裕能,建设地点为四川遂宁安居经济开发区安东大道锂电产业园,项目总投资分别为 84,786.00 万元和 87,558.00 万元,共计 172,344.00 万元。
本项目建设内容主要包括:(1)新建磷酸铁锂生产车间、仓库及附属设施;(2)购置并安装磷酸铁锂生产设备;(3)招募一批技术熟练度较高的生产作业人员。
本建设项目将通过进一步提升产线自动化水平来提升公司磷酸铁锂产品的生产效率和产品品质。项目建设完成后,预期将合计新增 12 万吨/年的磷酸铁锂产能。
2、项目建设的必要性
(1)解决现有磷酸铁锂产能不足问题
得益于新能源汽车及储能市场的快速发展,下游市场对高品质磷酸铁锂的需求快速增长。报告期内,公司磷酸铁锂的产量分别为 1.28 万吨、3.11 万吨、12.40 万吨和 12.17 万吨,2020 年第四季度以来,公司产能较为紧张。
通过募投项目的实施,公司将新增 12 万吨/年的磷酸铁锂产能,产能不足的问题将得到有效解决,从而更好地满足下游客户需求,并进一步提升公司的行业地位。
(2)提升生产效率
在本次募投项目中,公司将进一步提升产线自动化水平,提高生产效率、产品品质,增强产品竞争力。
(3)响应国家的新能源产业及环保政策
我国提出了碳达峰、碳中和的目标和愿景,作为碳减排的重要领域,交通运输行业、发电行业以及工业生产领域向新能源转型是大势所趋。2020 年 10月,国家工信部发布的《新能源汽车产业发展规划(2021-2035 年)》提出:到2025 年,我国新能源汽车市场竞争力明显增强,动力电池、驱动电机、车用操作系统等关键技术取得重大突破,安全水平全面提升。新能源汽车新车销售量达到汽车新车销售总量的 20%左右。2021 年 10 月发布的《国务院关于印发2030 年前碳达峰行动方案的通知》提出:交通运输绿色低碳行动方面,推动运输工具装备低碳转型,到 2030 年,当年新增新能源、清洁能源动力的交通工具比例达到 40%左右。
在储能领域,国家发改委和能源局在 2021 年 4 月联合发布的《关于加快推动新型储能发展的指导意见(征求意见稿)》提出:到 2025 年,实现新型储能从商业化初期向规模化发展转变。新型储能技术创新能力显著提高,核心技术装备自主可控水平大幅提升,在低成本、高可靠、长寿命等方面取得长足进步,标准体系基本完善,产业体系日趋完备,市场环境和商业模式基本成熟,装机规模达 3,000 万千瓦以上。
公司是国内主要的锂离子电池正极材料供应商,产品的下游客户主要为锂离子电池厂商,最终应用于新能源汽车、储能领域等。因此,公司本次募投项目的实施是对国家环保和新能源产业政策的响应;通过募投项目的实施,公司磷酸铁锂产能将进一步提升,从而为新能源产业链更多客户提供优质的锂电池正极材料,为我国的“碳中和”目标和新能源产业政策的实施助力。
3、项目选址及项目用地
四川裕能磷酸铁锂扩产项目位于四川遂宁安居经济开发区安东大道锂电产业园,四川裕能已经取得土地使用权证书。
4、建设及投资内容概况
(1)四川裕能三期年产 6 万吨磷酸铁锂项目
①项目建设内容
本项目建成后预计新增年产 6 万吨磷酸铁锂产能。
②项目投资概算
根据项目可行性分析,本项目计划总投资额 84,786.00 万元,其中建筑工程费 15,206.17 万元,工程建设其他费用 5,689.05 万元,预备费 3,638.71 万元,设备购置及安装 51,377.05 万元,铺底流动资金 8,373.00 万元。
I、建筑工程费
本项目建筑工程包括主体工程、辅助工程、公用工程等,预计总额为15,206.17 万元。
II、工程建设其他费用
工程建设其他费用主要为工程设计费、工程监理费、建设单位管理费、行政事业性收费等,预计总额为 5,689.05 万元。
III、设备购置及安装费用
设备购置及安装费用为 51,377.05 万元,其中生产设备及耗材购置费40,279.50 万元,设备安装费用 11,097.55 万元。
(2)四川裕能四期年产 6 万吨磷酸铁锂项目建设及投资内容概况
①项目建设内容
本项目建成后预计新增年产 6 万吨磷酸铁锂产能。
②项目投资概算
根据项目可行性分析,本项目计划总投资额 87,558.00 万元,其中建筑工程费 17,360.54 万元,工程建设其他费用 5,931.84 万元,预备费 3,770.70 万元,设备购置及安装 51,463.10 万元,铺底流动资金 8,373.00 万元。
I、建筑工程费
本项目建筑工程包括主体工程、辅助工程、公用工程等,预计总额为17,360.54 万元。
II、工程建设其他费用
工程建设其他费用主要为:工程设计费、工程监理费、建设单位管理费、行政事业性收费等,预计总额为 5,931.84 万元。
III、设备购置及安装费用
设备购置及安装费用为 51,463.10 万元,其中生产设备及耗材购置费40,319.50 万元,安装工程费用 11,143.60 万元。
5、项目实施进度安排
(1)四川裕能三期年产 6 万吨磷酸铁锂项目

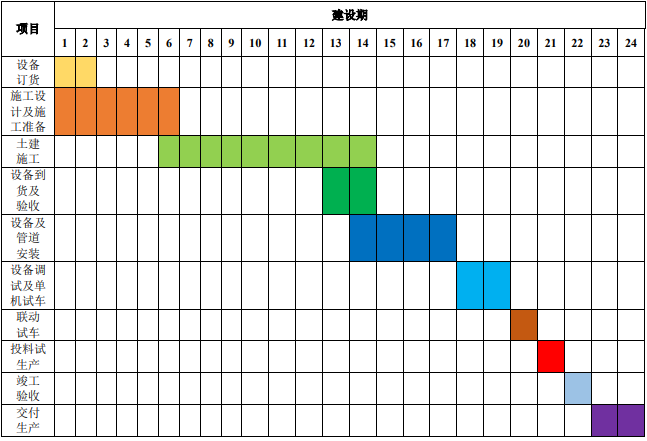

本项目建设期为 24 个月,项目进度计划内容包括项目设备订货、施工设计和准备、土建施工、设备到货检验、设备及管道安装、设备调试及单机试车、联动试车、投料试生产、竣工验收以及交付生产等 10 个阶段。具体安排如下:
(2)四川裕能四期年产 6 万吨磷酸铁锂项目

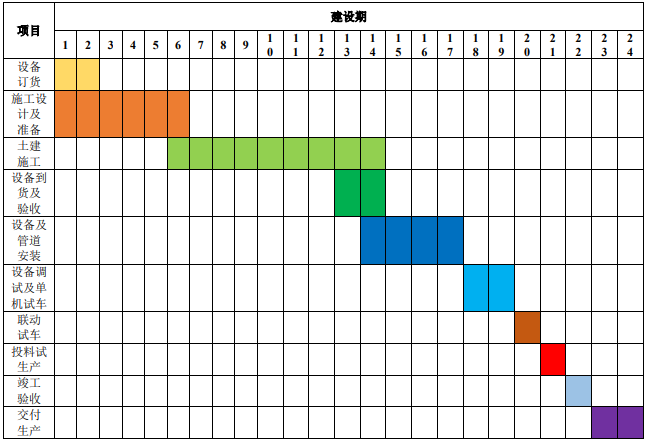

本项目建设期为 24 个月,项目进度计划内容包括项目设备订货、施工设计和准备、土建施工、设备到货检验、设备及管道安装、设备调试及单机试车、联动试车、投料试生产、竣工验收以及交付生产等 10 个阶段。具体安排如下:
6、项目环保情况
本项目为磷酸铁锂扩产项目,生产过程中主要污染物包括废气、废水、噪声和固体废弃物等,公司采取的主要防治措施如下:
(1)废气污染及主要防治措施
本项目废气主要为料粉尘、干燥尾气、烧结尾气、粉碎粉尘、包装粉尘,相关污染物经专用设备收集处理后达标排放,可满足《四川省工业炉窑大气污染综合治理实施清单》等相关要求。
(2)废水污染及主要防治措施
本项目生产废水来源为生产车间在生产过程中产生的生产污水,生产用水的一部分通过产品的干燥工艺变成水蒸汽后排放,其它循环使用,生产废水不外排;生活污水经处理后排入厂区污水管网。
(3)噪声污染及主要防治措施
本项目主要噪声来源于砂磨机、喷雾干燥塔、气流粉碎机、空气压缩机等设备在生产过程中产生的各类噪声。本项目通过采取减震、选用低噪音设备、利用建筑物隔声屏蔽、加强操作管理和维护、合理布局等噪声控制治理措施后,能有效地降低主要噪声源对外环境的影响,确保厂界噪声均达到《工业企业厂界环境噪声排放标准》(GB12348-2008)相应标准。
(4)固体废物及主要防治措施
本项目固体废弃物主要包括生活垃圾、废匣钵、废包装袋等一般固废以及废机油、废活性炭、废化学品包装袋等危险废品。对于一般固废物,公司统一收集并交由当地环保部门或回收单位处置;对于危险废品,公司专门设置了危废品暂时存储间,并在统一收集后定期交由具有危废品处置资质的专门单位处置。
(5)环评情况
四川裕能三期年产 6 万吨磷酸铁锂项目已经取得遂宁市生态环境局于 2021年 5 月 14 日出具的“遂环评函[2021]27 号”环评批复文件;四川裕能四期年产6 万吨磷酸铁锂项目已经取得遂宁市生态环境局于 2021 年 5 月 26 日出具的“遂环评函[2021]29 号”环评批复文件。
7、项目主要原材料供应情况
磷酸铁锂的生产所涉及的原材料主要包括磷酸铁、碳酸锂等。公司与供应商建立了长期合作关系,并能自制磷酸铁,有利于保障原材料的稳定供应。
8、项目人员安排
项目所需人员通过社会招聘、学校招聘等方式解决。
9、项目经济效益分析
(1)四川裕能三期年产 6 万吨磷酸铁锂项目
本项目达产后预计可实现年均营业收入为 194,296.46 万元,年均净利润14,266.92 万元,项目内部收益率 17.09%(税后),总投资回收期 6.79 年(税后),项目经济效益较好。
(2)四川裕能四期年产 6 万吨磷酸铁锂项目
本项目达产后预计可实现年均营业收入为 194,296.46 万元,年均净利润14,094.50 万元,项目内部收益率 16.46%(税后),总投资回收期 6.93 年(税后),项目经济效益较好。
10、项目先期投入情况
为满足公司生产经营需要,在募集资金到位前,公司使用自筹资金对项目进行先期投入,待资金到位后再进行置换。
