1、项目基本情况
本项目投资总额 9,286.01 万元,拟使用募集资金 8,000.00 万元,建设地点位于自有土地对应地块。本项目拟建设完成占地 15,667.44 ㎡厂房一间、2,650.16㎡的倒班楼及 12,154.73㎡的公用配套工程,合计建筑面积 30,472.33㎡,并采购一批先进的生产装配制造线。
本项目计划建设期为 2 年,项目建设完成后,将新增年产 60MW 储能变流器及 60MWh 储能系统的生产能力,使公司产品结构得到进一步拓宽,为公司创造新的业绩增长点。
2、项目建设的必要性
(1)响应储能产业发展号召
随着保护环境成为全球共识以及国家“双碳”政策的实施,提高洁净能源的储存能力已成为未来重要的发展方向。
作为一家有社会责任感的上市公司,英杰电气积极响应国家的产业发展政策号召,审时度势,深思熟虑,基于自身实际条件,充分利用多年来积累的行业经验,将业务朝着储能领域横向拓展,增加储能设备产能,以满足未来下游市场的巨大需求,并借助储能产品为公司创造新的业绩增长点。
项目建成后,储能产品生产工艺将沿用公司目前在工业自动化控制系统装置领域所形成相关技术及专利,并在产品品质和整体检测水平方面会有较大程度的提升。此外,公司新增储能产品所面向的市场总体不会发生大的变化,并基于项目产能的增长及分散下游市场集中风险的考虑,本项目产品的应用范围将会在一定程度呈现出多行业、多领域应用的趋势。
(2)打造专业化产品生产线
储能产品主要为定制化的非标准产品,为满足柔性化生产的需要,公司亟需打造更加专业化的工业控制系统装置制造和检测平台。此外,为有效降低生产成本,公司还需购置更加先进、自动化程度较高的生产设备,以加快生产效率,并且在扩大公司业务规模的同时,引进储能领域的相关技术人才,从而不断提升各个生产环节的产品工艺水平,生产出高性能、高标准、高质量的储能产品,保障公司能够紧跟行业主流方向,满足客户的多样化需求。
因此,公司拟通过本次项目建设,新建储能设备生产厂房并购置先进的软硬件设备,引进专业技术人才,打造出质量控制完善的高效产品生产线,从而加速公司储能产品的技术转化及产业化落地。项目建成后,将新增年产 60MW储能变流器及 60MWh 储能系统的生产能力,使公司产品结构得到进一步拓宽,为公司创造新的业绩增长点。
(3)抓住工商业储能机遇期
对于商业和大工业用户,可通过光伏+储能配套的模式实现电力自发自用。由于用电高峰与光伏发电高峰时间较为一致,因此工商业分布式光伏自发自用比例较高,储能系统容量与光伏功率多为 1:1 进行配置。
然而,截至 2020 年,全球分布式工商光伏装机量达到 134.6GW,但配套的储能容量仅为 11.0GWh,渗透率 8.2%;根据彭博新能源财经(Bloomberg NEF,BNEF)的统计,2020年 4 小时储能系统平均成本降至 332 美元/kWh,而 1 小时储能系统平均成本为364 美元/kWh,储能电池成本降低、系统设计优化、系统充放电时长标准化程度提高将继续推动储能系统价格下降,推动工商业光储配套的渗透率提高。
对于商业楼宇、医院、学校等不适用于安装大规模光伏自发电的场景,则可通过单独安装储能系统达到削峰填谷、降低容量电价的目的。储能系统配置后,在用电低谷时提前储存电量,即可减小企业在高峰时的最大需量功率,进而减少用电成本的支出。
此外,随锂电储能价格下行,储能系统经济性将大幅提升,未来储能系统的需求量也将集中得到释放。因此,公司应抓住工商业储能市场带来的发展机遇,积极布局工商业储能领域,提升公司整体盈利空间。
3、项目建设的可行性
(1)公司在相关产品生产工艺方面已具备了丰富的行业经验
多年来,公司聚焦工业电源领域,锐意进取,已发展成为国内领先的电源系统解决方案提供商,同时亦积累了深厚的行业研发能力与技术储备,并已掌握能够满足市场需求的产品制造工艺,而工商业储能变流器和储能系统与工业电源产品技术同源。
本项目储能系统(ESS)的制造可以分解为电路板生产、装置制造、电池模组制造和系统装配四个主要环节。电路板为储能设备生产过程产品,电路板的设计和制造为公司工业电源产品的核心关键技术之一。因此,未来工商业储能设备产品的市场可依托工业电源的技术基础。
此外,工商业储能设备的应用场景和工业电源基本一致,未来工商业储能设备产品的市场也可依托工业电源的客户基础。目前,公司储能变流器和储能系统产品已完成样机制作,并送样给客户,得到了下游客户的广泛认可。公司丰富的行业经验将为项目的顺利实施提供有力的支撑。
(2)公司强大的研发实力为项目实施奠定了坚实的技术基础
一方面,公司依靠自身的研发实力和技术储备,持续多年的较高强度的研发投入,公司 2019-2021 年度的技术研发经费平均占当年营业收入的比例为7.61%,2021 年为 5,132.05 万元。另一方面,公司还拥有一支强大的研发团队,公司于 2007 年成立了企业技术中心,技术中心作为公司新产品、新技术的开发与实施机构,设立有多个系列产品研究所及相关资源团队。研发管理方面基于集成产品开发体系(IPD),保证了研发项目的快速推进。
截至 2022 年 9 月 30日,公司研发人员共有 280人,占员工总人数的28.87%,其中本科及以上学历共有 213 人。同时,截至 2022 年 9 月 30 日,公司(含子公司)拥有的有效授权专利 188 项,其中发明专利 38 项,实用新型专利 148 项,外观设计专利 10 项,另外还有部分研发成果处于专利申请阶段。
公司强大的研发实力将为项目的顺利实施打下坚实的技术基础。公司基于多年来建设及持续优化创新的核心技术平台支撑起较强的产品开发能力,并不断向新的技术领域延伸,通过技术交叉应用及延伸,满足下游客户多元的产品和解决方案需求,为公司构建多样化产品布局,并为多行业、多领域经营模式打下了坚实的技术基础。
(3)储能行业广阔的市场空间可保障项目落地的产能消化
2021 年 10月国务院印发的《2030 年前碳达峰行动方案》中强调,构建新能源占比逐渐提高的新型电力系统,推动清洁电力资源大范围优化配置。《2030年前碳达峰行动方案》提出,到 2025年新型储能装机容量达到 30GW,比当前总装机增长 10 倍以上。
国家电网近期提出了未来十年公司经营区域内储能建设计划,2030年新型储能装机都将达到 100GW,投资逾万亿。“十四五”和“十五五”期间,南方电网将在公司经营区域内分别投产 20GW 新型储能。
此外,随着我国“碳中和”净零排放目标的制定和实施,新能源在电力系统中的装机比例进一步提高,而新能源电力系统需要搭配储能以减轻对电力体系的冲击、维持电力系统的可靠性与稳定性。
根据中国能源研究会储能专委会/中关村储能产业技术联盟(CNESA)发布的《储能产业研究白皮书(2021)》的相关统计,截至 2020 年末,中国电化学储能累计装机规模达 3.3GW,预计未来五年复合增速超过 56%;根据 BNEF预测,至 2025年,我国电化学储能新增投运规模将达 8,241MW。储能行业将迎来快速发展的黄金时期,项目建成后的产能消化能够得到保障。
4、项目实施主体
本项目实施主体为四川英杰电气股份有限公司。
5、项目投资概算情况

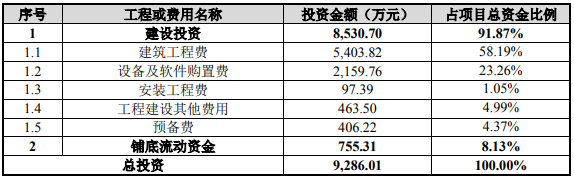

本项目总投资金额为 9,286.01 万元,拟使用募集资金投入 8,000.00 万元,全部用于建筑工程、设备及软件等资本性支出,具体投资概算如下:
6、项目经济效益评价
本项目的税后投资内部收益率为 17.94%,项目的经济效益较好。
7、项目报批及审批情况
(1)项目备案及环评批复情况
截至本报告出具之日,本项目正在进行项目备案的相关工作,尚未完成项目备案手续;本项目正在履行环评备案程序,尚未取得环评批复文件。
(2)土地情况
本项目的建设地点为四川省德阳市图们江路 19 号地块(不动产权证号:川(2022)德阳市不动产权第 0019130 号),系公司自有土地对应地块,公司已经取得项目用地的不动产权证书。
