1、项目实施必要性
(1)充分把握新能源产业发展带来的历史性机遇,满足客户日益增长的需求,持续增强公司核心竞争力
随着全球能源结构逐步发生深刻变革,新能源汽车和储能市场保持快速发展,带动锂离子电池产业高速增长。作为锂离子电池的关键原材料之一,负极材料产业亦迎来前所未有的发展机遇。
在新能源产业高速发展的背景下,随着公司与全球主流客户的战略合作持续深化,公司现有生产能力已无法满足客户日益增长的需求,通过积极建设一体化基地项目,能够有效缓解公司产能不足问题,并提升产品稳定供应能力,进一步巩固与下游客户的长期稳定合作关系,持续扩大市场份额,提升公司核心竞争力。
(2)提升公司石墨化自供率,持续降本增效
截至目前,公司负极材料成品的有效产能为18万吨,石墨化产能9.4万吨,石墨化产能与负极材料成品产能严重不匹配,导致公司石墨化产能委外加工比例较高,委外加工不仅成本高而且品质还难以保证,为减少委外比例并降低生产成本,公司亟需加强一体化基地项目建设。本项目为集原材料加工、低温改性、石墨化、碳化、成品加工等全部工序于一体的负极材料生产线,项目建成后将有利于公司强化一体化产能规模优势,显著降低生产成本,提升盈利水平。
2、项目实施可行性
(1)本项目符合国家相关产业政策支持方向
锂离子电池作为一种新型的绿色环保电池,在能源短缺和环境污染日益严重的情况下,以其特有的性能优势而逐步拓宽其应用领域,特别是随着新能源汽车的快速发展,锂离子电池的需求也出现了飞速提升。
在储能领域,国家颁布了一系列的战略和规划,明确提出了加快发展高效储能、先进储能技术创新、积极推进储能技术研发应用、攻克储能关键技术等任务和目标。锂离子电池具有长寿命、高能量密度、环境适应性强等特点,随着商业化路线的逐步成熟与成本的不断降低,锂离子电池逐渐成为电化学储能的主流,潜在发展空间非常可观。
根据2020年出台的《中共中央关于制定国民经济和社会发展第十四个五年规划和二〇三五远景目标的建议》,新能源、新材料及新能源汽车等战略性新兴产业是我国未来五年的主要发展方向之一。公司积极推进锂电池负极材料一体化基地项目建设,可为我国锂离子电池产业的健康快速发展贡献力量,既符合我国2030年“碳达峰”和2060年“碳中和”的政策,亦符合我国新能源汽车和储能产业发展方向。
(2)在终端新能源汽车和储能市场的强劲需求带动下,锂离子电池负极材料市场发展前景广阔,未来需求仍将保持高速增长
在低碳经济、节能减排的大环境下,新能源汽车代表着未来汽车行业的发展方向,是中国汽车工业赶超世界汽车工业的新起点。锂离子电池是新能源汽车的核心零部件,新能源汽车产业化将直接带动锂离子电池市场的快速增长。
2021年7月,EV Tank发布了《全球新能源汽车市场中长期发展展望(2030年)》,报告预测到2025年全球新能源汽车销量将达到1,800万辆,2030年将达到4,000万辆,渗透率达到50%左右。EV Tank预计,全球动力电池需求将在2025年达到1,059GWh,正式进入TWh时代,并在2030年达到2,661GWh。

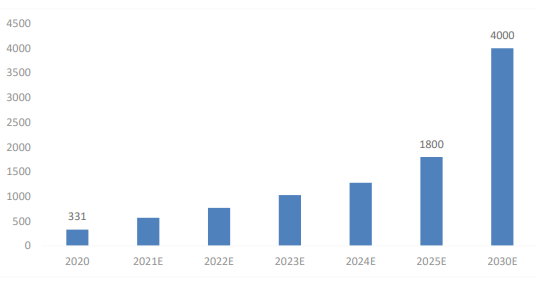

全球新能源汽车销量预测(单位:万辆)
数据来源:EV Tank

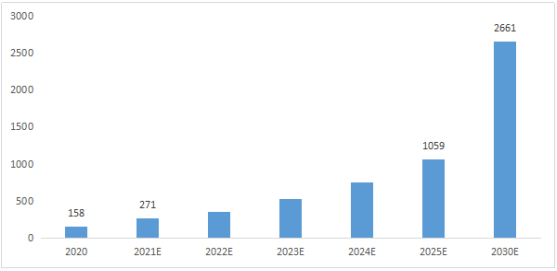

全球动力电池装机量预测(单位:GWh)
数据来源:EV Tank
在储能领域,根据EV Tank联合伊维经济研究院共同发布的《中国储能锂离子电池行业发展白皮书(2022年)》,2021年,全球储能锂离子电池总体出货量为66.3GWh,同比增长132.4%。从行业应用来看,电力系统依然是储能锂电池最大的应用市场,2021年占比高达71%。
在碳达峰、碳中和的大背景下,随着储能锂电池成本的逐步下降,商业模式逐步清晰,包括电力系统储能、基站储能和家庭储能等众多应用场景对储能电池的需求将逐步增加。EV Tank预测,到2025年全球储能电池出货量将达到244GWh,2021-2025年的年复合增长率达到39%。受动力电池和储能电池需求快速增长带动,锂电池负极材料保持较高增长趋势。据高工锂电调研数据显示,2022年上半年国内锂电池负极材料出货量为54万吨,同比增长68%,锂电池负极材料市场空间不断拓展。
(3)完善的研发体系和丰富的技术经验为项目奠定了坚实的技术基础
公司拥有一支以行业领军技术专家为核心的高层次研发团队,下属企业拥有三家博士后工作站、国家企业技术中心等研究开发平台,经过多年高质量研发投入和自主研发能力培育,公司形成了完善的研发创新体系,公司负极材料业务在高精尖产品研发、石墨化技术等方面处于行业领先地位。
高精尖产品方面,公司自主开发的高能量密度低膨胀技术、快充包覆技术、硅负极前驱体合成技术等均处于行业前列;石墨化技术方面,公司一直致力于石墨化工序的改进与革新,公司的箱体炉技术在品质和成本控制方面行业领先,
并持续推进工艺的优化改进。本项目的工艺路线与公司内蒙古包头10万吨一体化基地项目大体相同,工艺技术已经充分验证。本项目的设备加工及安装厂家主要选择公司长期合作的供应商,非标设备图纸由公司提供,可以有效保证项目土建按时开工及整体项目顺利投产。
2、项目基本情况
本项目是云南杉杉新材料有限公司年产30万吨锂离子电池负极材料一体化基地项目的第一期,计划投资792,710.64万元,建设地点位于云南安宁工业园区草铺片区,实施主体为公司下属控股子公司云南杉杉新材料有限公司。
本项目年产负极材料20万吨,占地面积约937.70亩,建筑面积约为562,376平方米,计容建筑面积1,047,262平方米,建设磨粉车间、改性车间、预石墨化车间、石墨化车间、碳化车间等生产设施,另外建设仓储工程、公辅工程、环保工程以及办公生活等配套设施。
4、项目投资概算

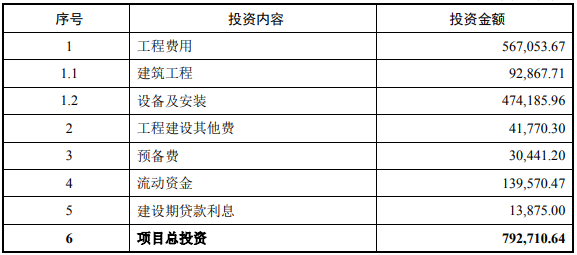

本项目预计总投资为792,710.64万元,具体投资安排如下:单位:万元
5、项目建设周期
根据本项目的特点,同时借鉴国内相似建设项目情况,在项目完成前期工作并获得有关部门审批后,以开始进行初步设计为时间起点,项目计划建设工期为16个月。
6、项目经济效益评价
本项目所得税后内部收益率为24.68%,所得税后动态投资回收期为6.33年(含建设期),项目具有较好的经济效益。
7、项目涉及报批事项情况
截至目前,本项目已完成项目备案登记,尚未取得环评批复和项目所需土地的使用权证。
